Sprints y tablero
Planificacion de sprints, capacidad del equipo y distribucion de historias

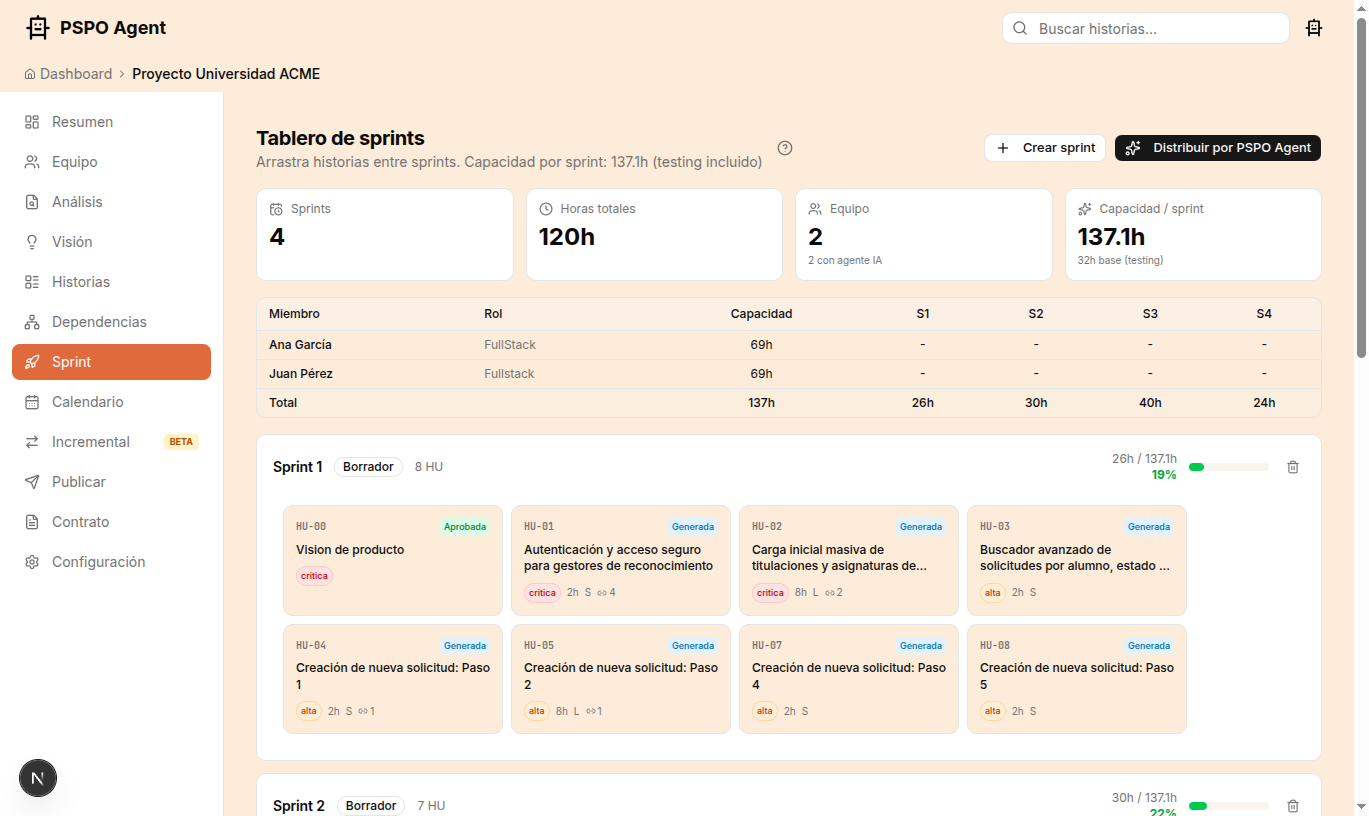

Tablero de sprints
El tablero muestra los sprints como carriles horizontales (swimlanes). Cada carril contiene las historias asignadas a ese sprint. Puedes arrastrar y soltar historias entre sprints para ajustar la distribucion manualmente.
Drag-and-drop
Arrastra historias entre sprints. El sistema recalcula las horas en tiempo real.
Barra de capacidad
Cada sprint muestra una barra con las horas asignadas y las disponibles.
Vista expandible
Pulsa en un sprint para ver el detalle completo de cada historia.
Capacidad del equipo
La capacidad de cada sprint se calcula combinando 4 variables de cada miembro del equipo. El resultado determina cuantas horas efectivas puede aportar el equipo en un sprint.
Horas base
40 horas menos las horas de testing configuradas (por defecto 8h). Se puede ajustar de 0 a 20 horas en Configuracion > Sprint.
Dedicacion %
Porcentaje de tiempo que el miembro dedica al proyecto. 100% = tiempo completo.
Efectividad %
Porcentaje de tiempo productivo real. Descuenta reuniones, interrupciones y overhead.
Factor de IA
Multiplicador de productividad por uso de agentes. Incrementa la capacidad efectiva.
Factor de IA en detalle
El factor de IA refleja la optimizacion de tiempos al usar agentes de agentes durante el desarrollo. La formula de capacidad es:
capacidad = horas_base * dedicacion * efectividad / (1 - factor_ia)
Ejemplo practico
Un desarrollador con: 32h base, 100% dedicacion, 80% efectividad y 65% factor de IA:
32 * 1.00 * 0.80 / (1 - 0.65) = 25.6 / 0.35 = 73.14 horas efectivas
Sin IA tendria 25.6 horas. Con IA pasa a 73.14 horas efectivas por sprint.
Horas de testing configurables
Las horas de testing se descuentan de las 40h semanales de cada miembro. Por defecto 8h (1 dia). Se puede configurar de 0 a 20 horas en Configuracion > Sprint.
Ejemplo: 8h de testing (por defecto)
40h - 8h de testing = 32 horas base de desarrollo por miembro.
Sin horas de testing (0h)
5 dias completos de desarrollo = 40 horas base por miembro.
Distribuir con agentes
El boton de distribucion automatica activa dos agentes en secuencia:
Sprint Planner
PlanificadorCalcula la capacidad total del equipo y distribuye las HUs en sprints respetando prioridades, dependencias y la capacidad disponible. Intenta equilibrar la carga entre sprints.
Senior Auditor
AuditorRevisa la propuesta del Sprint Planner. Verifica que las dependencias estan respetadas, que ningun sprint esta sobrecargado y que la secuencia de entregas tiene sentido funcional.
Crear sprint manual
Ademas de la distribucion automatica, puedes crear sprints manualmente. Pulsa "Nuevo sprint" y arrastra las historias que quieras incluir. El sistema calcula en tiempo real las horas asignadas y las disponibles.
Resumen por sprint
Cada sprint muestra un resumen con la informacion clave:
- Horas asignadas vs. horas disponibles
- Numero de historias incluidas
- Porcentaje de ocupacion del sprint
Detalle expandible
Pulsa en un sprint para expandirlo y ver la lista completa de historias con toda su informacion: titulo, talla, prioridad, miembro asignado, horas estimadas y estado. Desde esta vista tambien puedes editar la asignacion y mover historias entre sprints.
